مدرسه شبانه روزی دستغیب، فیرورق خوی
به منظور رفاه حال و تامین فضایی استاندارد برای تحصیل دانشآموزان خوی، موسسه خیریه نیک گامان ساخت و راه اندازی مدرسه شبانه روزی دستغیب، فیرورق خوی را بر عهده گرفت. مدرسه قدیمی دوره متوسطه این شهرستان پس از زلزله سال ۱۴۰۱، تخریب شد؛ دانشآموزان خوی در کانکسهایی مشغول به تحصیل شدند که ایمنی کافی، سیستم گرمایش و سرمایش و فضای مناسب برای تحصیل را ندارد.

دلیل ساخت مدرسه متوسطه اول در فیرورق
پس از تخریب مدرسه قدیمی بر اثر زلزله، مدرسه پسرانه متوسطه اول در این شهر وجود نداشت. ساخت مدرسه جدید به دلایل زیر انجام شد:
- نبودن مدرسه پسرانه متوسطه اول منطقه
- پیشگیری از خطرات جانی دانشآموزان
- پیشگیری از بروز آسیبهای اجتماعی ناشی از ترک تحصیل
- ایجاد امنیت روانی برای دانشآموزان و والدین آنها
- فرصت تحصیل رایگان برای دانشآموزان بی بضاعت
- آمادگی برای ورود به بازار کار
فضاهای ساخته شده در مدرسه دستغیب
| ردیف | بخش | شرح | تعداد | متراژ (متر مربع) |
|---|---|---|---|---|
| ۱ | ساختمان آموزشی بتنی | کلاس درس | ۶ | ۲۳۱ |
| کارگاه مهارت آموزی | ۳ | ۲۰۰ | ||
| سالن اجتماعات | ۱ | ۱۰۰ | ||
| کتابخانه | ۱ | ۶۵ | ||
| سرویس بهداشتی و آبخوری | ۸ | ۵۰ | ||
| آزمایشگاه و سمعی بصری | ۳ | ۹۶ | ||
| بخش اداری و دفتر مدیریت | ۶ | ۱۰۵ | ||
| ۲ | نمای ساختمان | آجر پلاک | — | — |
| نمای سقف | تایل گچی | — | — | |
| ۳ | خوابگاه | — | — | — |
مراحل انجام پروژه ساخت مدرسه دستغیب

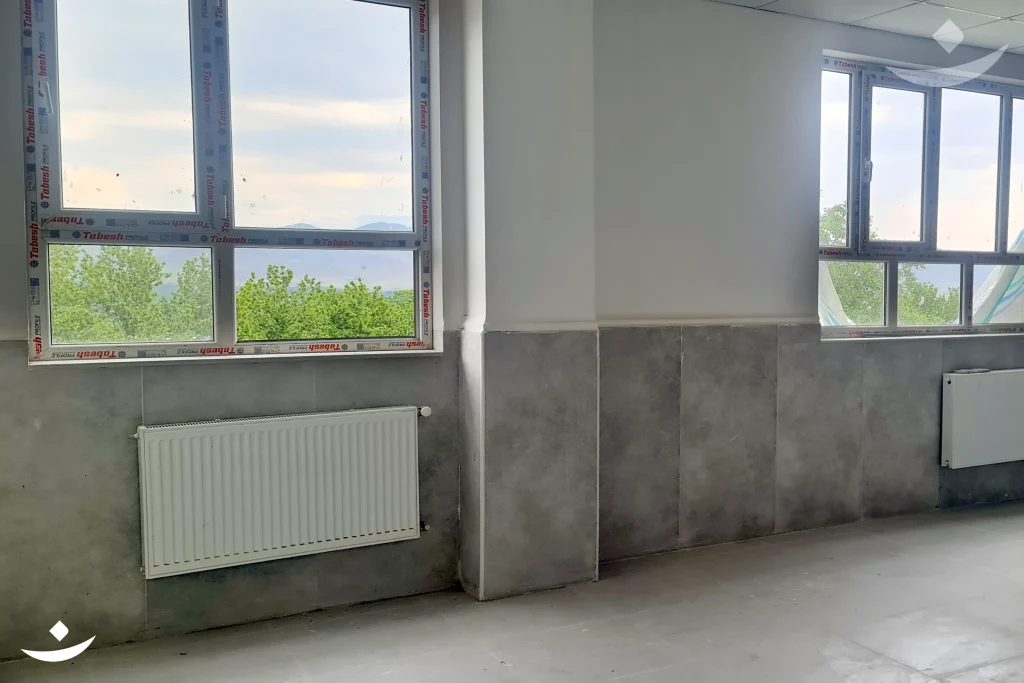

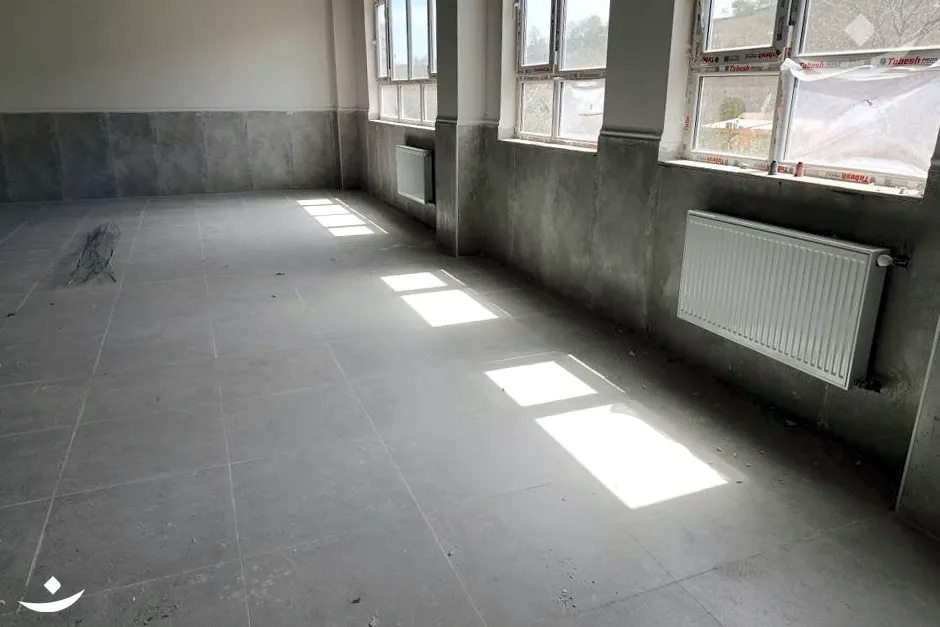

طی این مدت، بخش عمده عملیات تکمیلی ساختمان از جمله نصب کامل دربها، اجرای سقف سالن مدرسه، تکمیل بخش قابلتوجهی از نازککاری و سایر فعالیتهای اجرایی انجام شده و پروژه وارد مرحله نهایی تکمیل شده است.

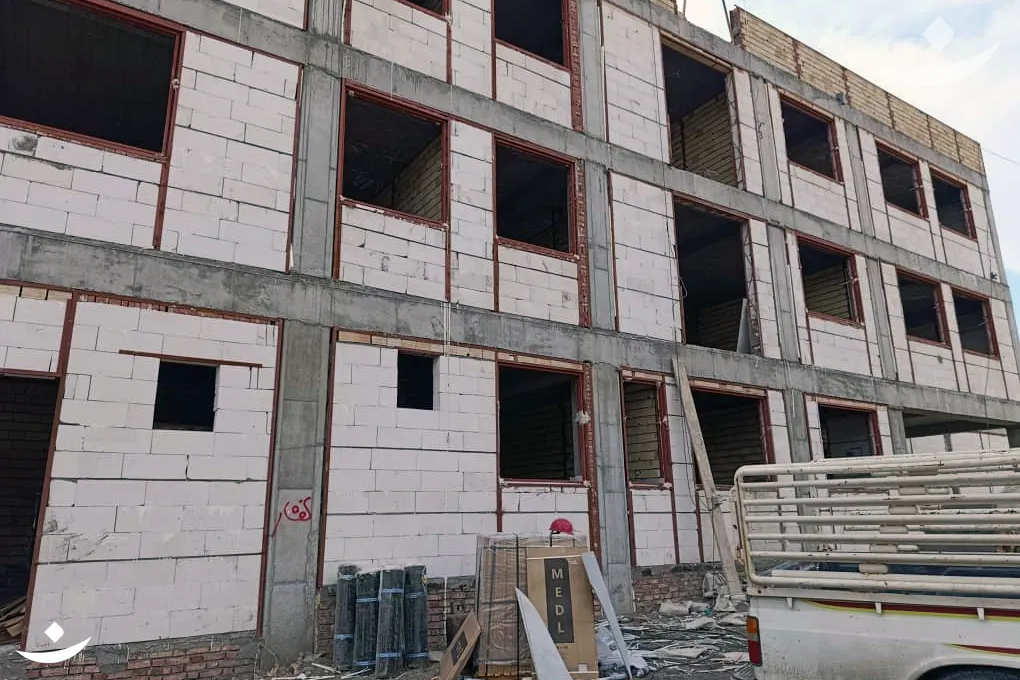

- ساختمان اصلی در مرحله نهایی تکمیل قرار دارد.

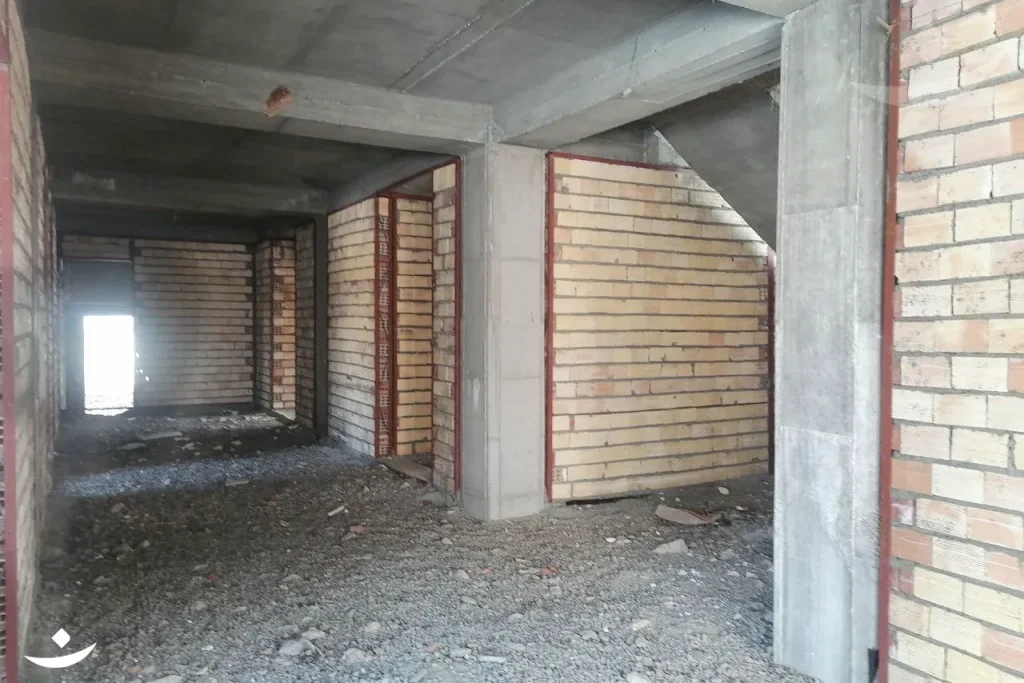

- تمامی عملیات اصلی سازهای به پایان رسیده است.

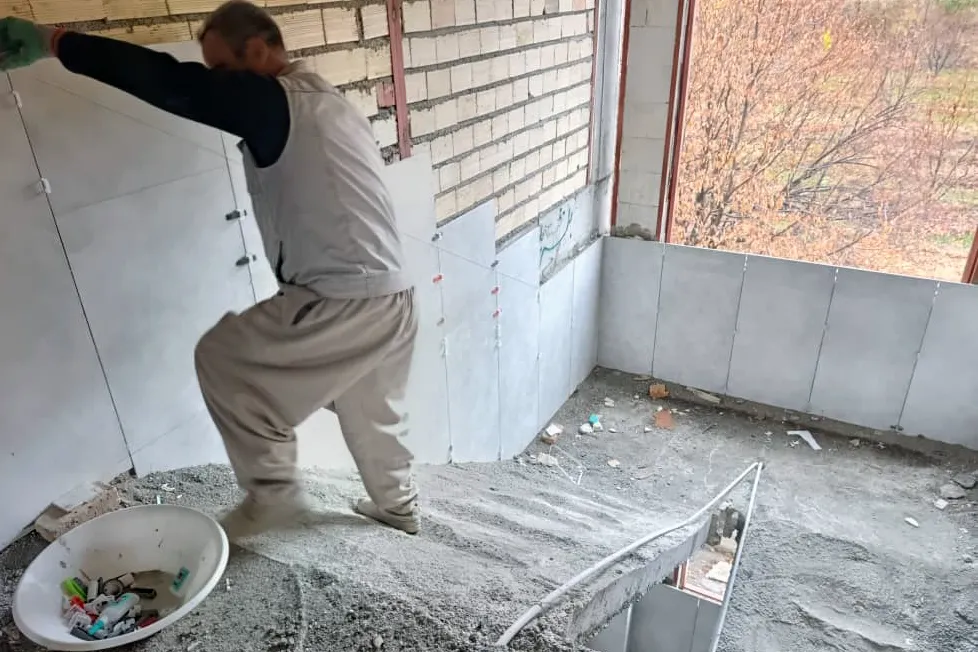

- عملیات تکمیلی با تمرکز بر نازککاری در حال انجام است.
بخشهای باقیمانده شامل:

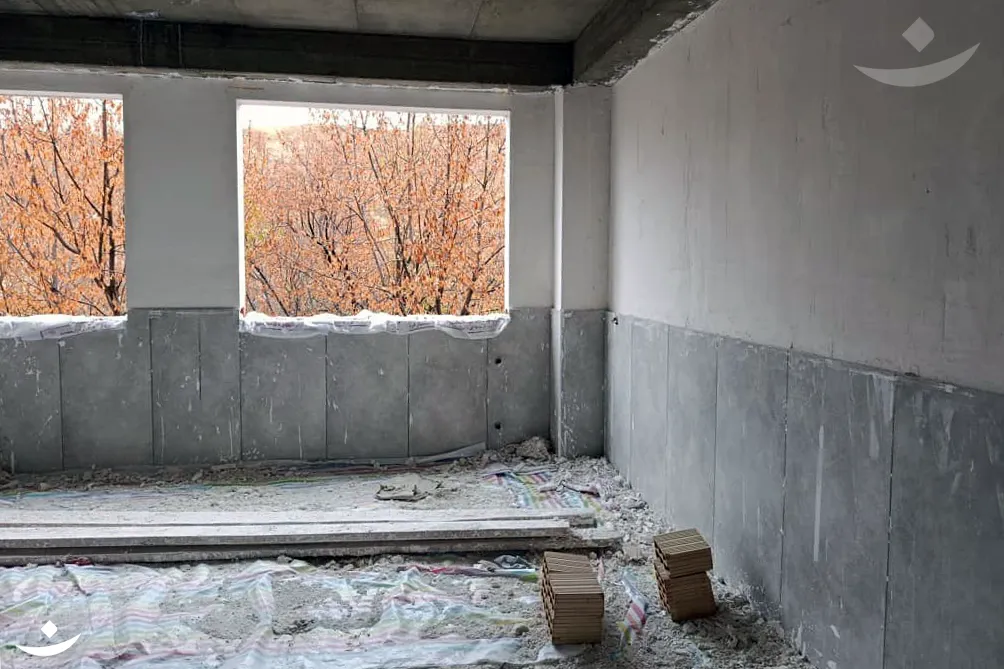

- تکمیل بخشی از گچکاری
- تکمیل سالن اصلی
- تکمیل سالن چندمنظوره
- اجرای نازککاریهای جزئی و رفع نواقص
